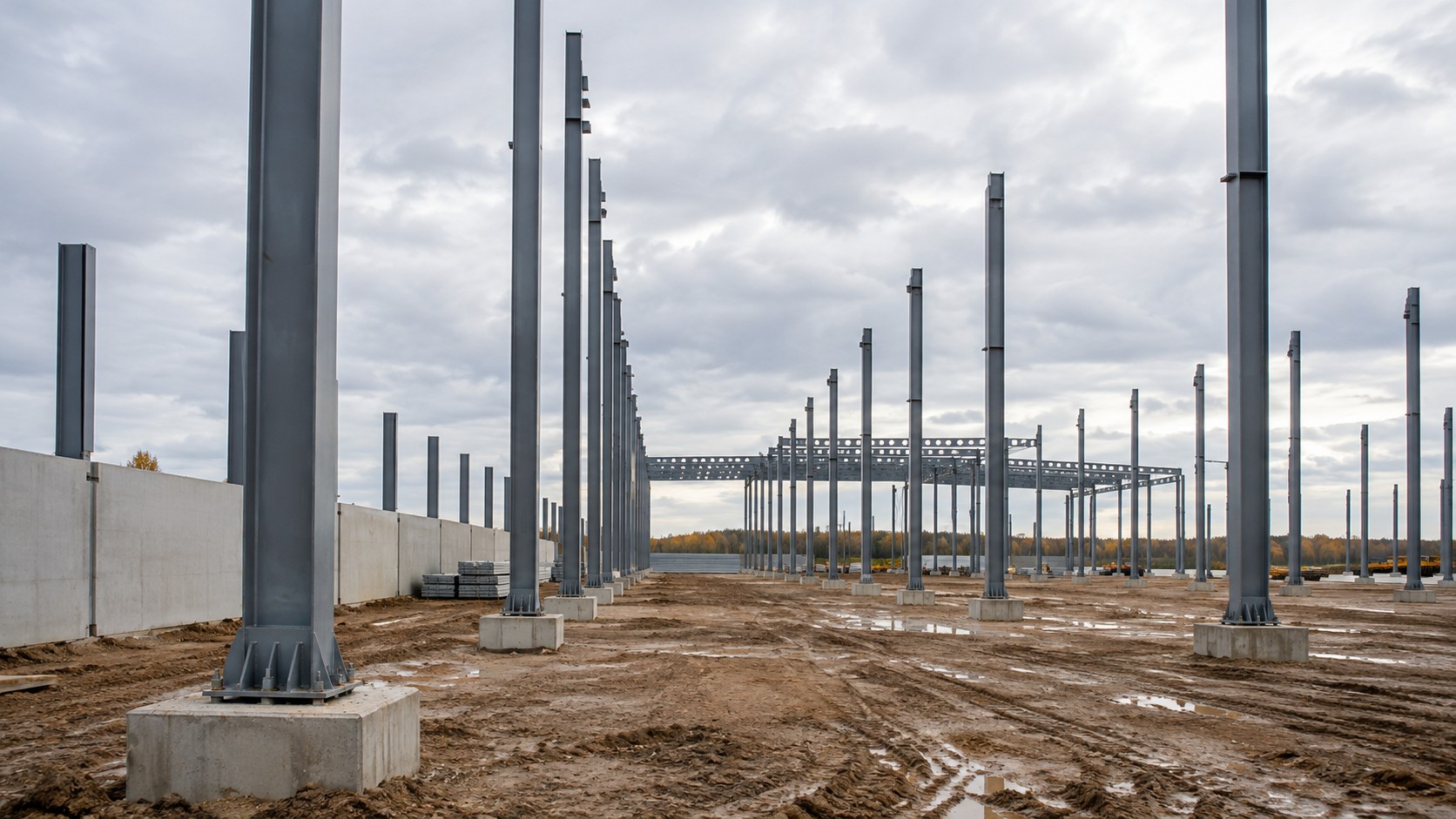

Монтаж колонн продвинулся с 42% до 70%
Два сентябрьских отчёта застройщика показывают движение работ. На 15 сентября монтаж колонн был выполнен на 42%, а к 29 сентября достиг 70%. Устройство железобетонных фундаментов за тот же период продвинулось с 74% до 86%.
Проценты относятся к отдельным видам работ: готовность всего здания компания по ним не определяет. Следующие крупные задачи связаны с ограждающими конструкциями и инженерными системами.
Подземную часть закрывают по участкам
Фундаментные работы включают замещение грунта, уплотнение, бетонную подготовку, монтаж конструкций и гидроизоляцию. К концу сентября вывоз грунта достиг 90% против 80% в середине месяца. Обратная засыпка фундаментов песком с послойной трамбовкой выполнена на 80%.
Ранее компания сообщила о завершении железобетонной подпорной стенки. В этот объём вошли бетонирование, гидроизоляция и обратная засыпка. Подрядчики постепенно освобождают фронт для дальнейшей сборки здания и работ вокруг него.
У пожарного резервуара завершили засыпку
Наружная гидроизоляция и утепление пожарного резервуара были готовы к 15 сентября. Засыпка его пазух тогда достигла 90%, а в отчёте за 29 сентября этот вид работ уже указан как завершённый. Выполнен и демонтаж шпунтового ограждения котлована.
Внутри сооружения продолжается отделка. Внутренняя гидроизоляция готова на 30%, подготовка поверхностей технических помещений под окраску — на 40%.
Начался монтаж цокольных панелей
К концу сентября строители установили 14% цокольных панелей. У рядов колонн появляется нижняя часть наружного ограждения — стройка переходит от открытого каркаса к формированию контура склада.
В следующие месяцы застройщик планирует наращивать монтаж ограждающих конструкций и развивать инженерную часть. Эти работы должны подготовить корпус к дальнейшему оснащению изнутри.
«МОСМЕК Недвижимость» работает в Видном, на Белокаменном шоссе. Компания сдаёт складские и производственные помещения, предлагает приёмку и хранение грузов, обработку заказов, сортировку и кросс-докинг. Новый объект относится к её направлению складской недвижимости.
В сентябре «Южный» также вошёл в финал Arendator Awards в номинации лучшего складского комплекса. Компания сообщила об этом отдельно от строительной сводки.
